Son las de Dean Funes y Ferreyra, que permitirán movilizar el gas natural desde allí hacia Tucumán y Salta. La mega iniciativa es clave para abastecer la demanda interna con la producción de Vaca Muerta.
TGN completó la readecuación de sus plantas compresoras restantes en Córdoba y la Reversión del Gasoducto Norte espera entrar en funcionamiento en las próximas semanas. De este modo, el gas producido en la Cuenca Neuquina podrá ser transportado a través de La Docta hacia el NOA.
El cambio de sentido de las instalaciones en Deán Funes y Ferreyra, junto con las realizadas previamente en Tío Pujio y Leones, representan una etapa intermedia crucial de la mega iniciativa que promete garantizar el abastecimiento interno del país y dejar de depender de las importaciones a Bolivia tras casi 20 años.
Todo se encamina para que la Reversión del Gasoducto Norte esté completada a mediados de septiembre.
Los trabajos sobre las plantas inauguradas el siglo pasado realizados para cumplir con las exigencias del proyecto. La de Dean funes tiene una potencia instalada de 9.700 HP y la de Ferreyra alcanza los 3.060 HP, posicionándose como piezas esenciales en el sistema gasífero del país.
De acuerdo a lo informado por la empresa, la optimización de las plantas es fundamental para mejorar la eficiencia del transporte de gas. Una vez esté operativa la Reversión, la capacidad de TGN pasará de 10 a 15 millones de metros cúbicos por día (MMm3/día).
El proyecto para movilizar el gas natural en sentido inverso, desde Córdoba hasta Tucumán y Salta, “permitirá dinamizar en los próximos meses el abastecimiento a hogares, industrias y centrales de generación eléctrica de dichas provincias con gas de Vaca Muerta”, subrayaron.
Tras este avance, que se suma a la finalización de los 100 kilómetros del nuevo gasoducto de 36 pulgadas realizado por la UTE Techint-Sacde, todo se encamina para que la Reversión esté completada a mediados de septiembre.
En esta primera fase, el proyecto permitirá aumentar la capacidad de transporte de gas en un 50%.
Sin embargo, para que el proyecto sea plenamente operativo, se requiere la puesta en marcha del gasoducto de 36 pulgadas que conecta Tío Pujio y La Carlota, además del tendido completo del loop de 30 pulgadas entre Tío Pujio y Ferreyra.

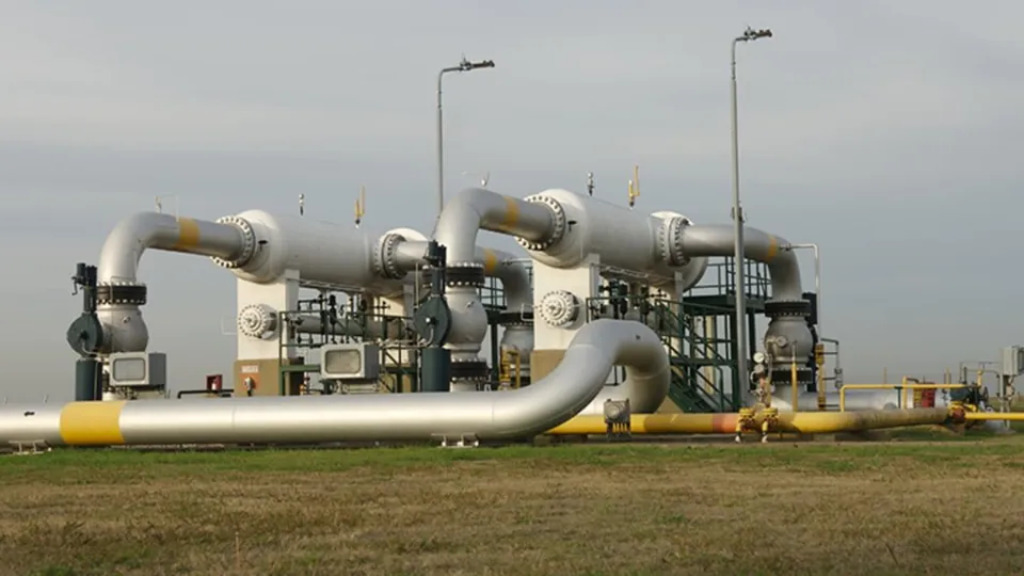

El tendido de caños para la Reversión del Gasoducto Norte
La UTE Techint-Sacde informó que culminó esta semana el tendido de los 100 kilómetros de gasoducto en Córdoba. Las empresas alcanzaron en forma anticipada la condición de Apto para Funcionar (APF), adelantando las fechas previstas en el contrato y sus condiciones vigentes.
Según informó la UTE, la construcción del ducto de Integración Federal tuvo como desafío la ejecución de más de 30 cruces especiales, como rutas provinciales, arroyos y ríos. En el pico de la obra trabajaron más de 1.100 personas y se movilizaron más de 500 equipos de construcción.
Para su desarrollo, precisaron, fue necesario transportar más de 8.000 tubos de 12 metros desde Buenos Aires a Córdoba, lo que equivale a más de 2.000 viajes de camiones, que recorrieron más de 1.300.000 kilómetros sin incidentes.
“Durante la construcción del ducto se alcanzó un promedio de 3km diarios de avance en la cuadrilla de soldadura ejecutadas en un solo frente, alcanzando un récord para este tipo de proyectos. Este hito fue posible gracias a tecnologías como la soldadura automática y la planta de doble junta, entre otras, que permitieron reducir los tiempos de ejecución”, señalaron las empresas constructoras.
